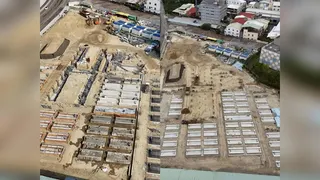

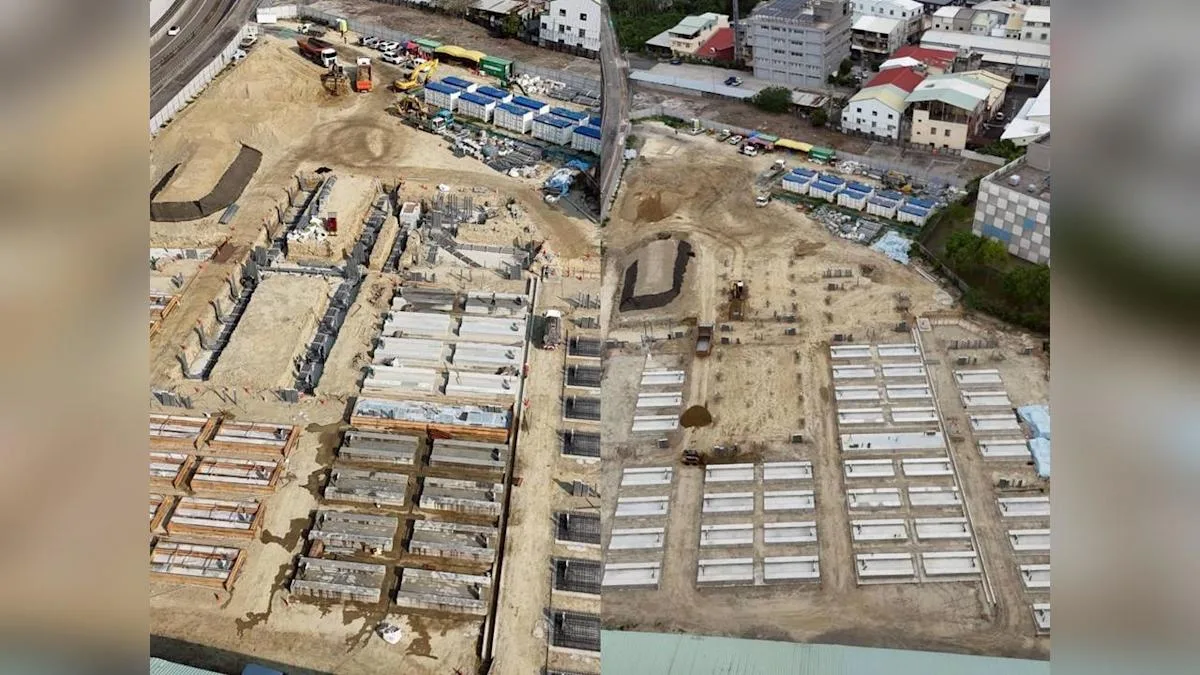

台中豐原區翁社里一座木材廠規劃改建為裝置容量約100MW、設置108座電池櫃的大型儲能場,該案引發當地居民強烈反對。 [1, 2, 3]
豐原反儲能自救會指控業者盛日儲能科技未取得完整許可即動工施工,涉嫌違反《電業法》,包括開挖整地、埋設管線及立基樁等多項工程已進行數月。 [2, 3]自救會強調,居民已有約七成連署反對該案,並質疑業者以每戶6000元補償金利誘簽署同意書,批評此舉為不當利益交換。 [2]
對此,盛日儲能科技回應稱,6000元是施工影響補償金,與簽署同意書並無對價關係,「施工補償絕非‘拿錢換支持’,收了錢就有連帶法律責任屬惡意造謠」,並聲明將採取法律行動維護權益。 [3]
能源署電力發展及管理組長夏峪泉表示,經調查業者目前僅完成整地作業,尚未進入電力設備安裝階段,施工行為仍屬檢視中,尚未確認違法。 [1, 2, 3]能源署亦指出業者申請文件尚未完備,已依法退件並要求業者於2026年5月27日前完成資料補正,逾期將討論駁回申請。 [1, 2, 3]
居民則憂慮儲能場距離住宅區過近,「一旦發生火災或爆炸等意外,居民恐難以即時疏散,將嚴重影響生命財產安全」,由豐原反儲能自救會會長張文忠表達此擔憂。 [2]
盛日儲能科技已自主停工,表示將全力配合中央及地方主管機關的後續要求。 [1, 2, 3]
5月25日,反儲能自救會曾北上能源署抗議並遞交連署書,反映居民對業者提前施工的不滿與疑慮。 [1, 2, 3]業者須於5月27日前補正申請資料,否則面臨申請被駁回的風險。 [2, 3]
