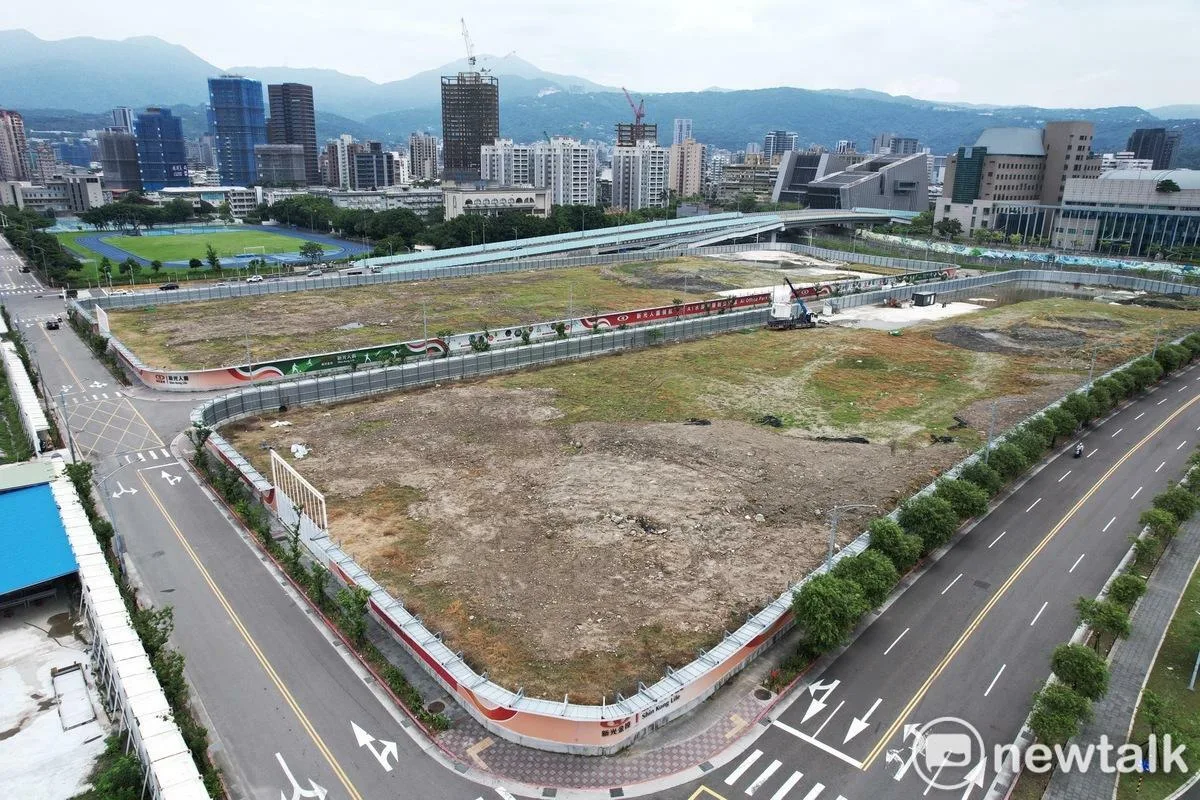

台湾电力公司计划在台北北投士林科技园区建设名为“文林”的变电所,以应对快速增长的AI产业和英伟达台湾总部带来的用电需求。 [1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12]

文林变电所将采用部分地下设计,变压器机房全地下,以符合2009年北士科都市计划原则,减少大规模开挖作业。 [5, 6, 7, 8, 9, 11, 12]这一方案是台电原提出的5年地面变电站建设计划与台北市政府要求9年全地下设计的妥协,预计建设周期为6至7年。 [2, 5, 6, 7, 8, 9, 11, 12]

为应对英伟达园区紧迫的电力需求,台电拟提前建设临时变电所,预计施工许可获得后约20个月内投入系统供电,确保临时供电充足。 [1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 11]据台电发言人曾美莲介绍,相关工程规划同步进行,待核准后就开始施作。 [1]

文林变电所预计提供约18万千伏安的电力容量,以支撑园区长远的用电需求。 [1, 3]在此之前,短期通过现有仙都及百龄变电所进行跨区电力支援,预计2027年底完成,以满足建设期用电。 [5, 6, 7]

台北市政府产业发展局表示,永久变电站确定采取“变压器地下型”设计,符合北士科都市规划与当前趋势,市府将持续积极提供行政支持,推动工程进展。 [7]

台电与台北市府强调,此次合作避免文林变电所重蹈松湖变电站因反对而延宕的覆辙,双方全力协作确保变电所建设顺利。 [2, 3, 5, 6, 9, 11]

英伟达CEO黄仁勋日前在2026年5月27日于新台湾总部举办的员工大会上强调:“我们需要更多的电力”,明确表达了对电力供应的迫切需求,驳斥了台北市长参选人沈柏扬称黄仅提“能源”非“电力”的说法。 [4, 6, 7, 8, 10, 12]

据悉,台北市目前的电力自给率仅约2%,严重依赖翡翠水库的水力发电,进一步凸显加强电网和变电所建设的必要性。 [2, 3]

目前,临时变电所预计20个月内完工,文林永久变电所将依约6至7年建设周期完成,满足北士科园区未来的用电需求。
