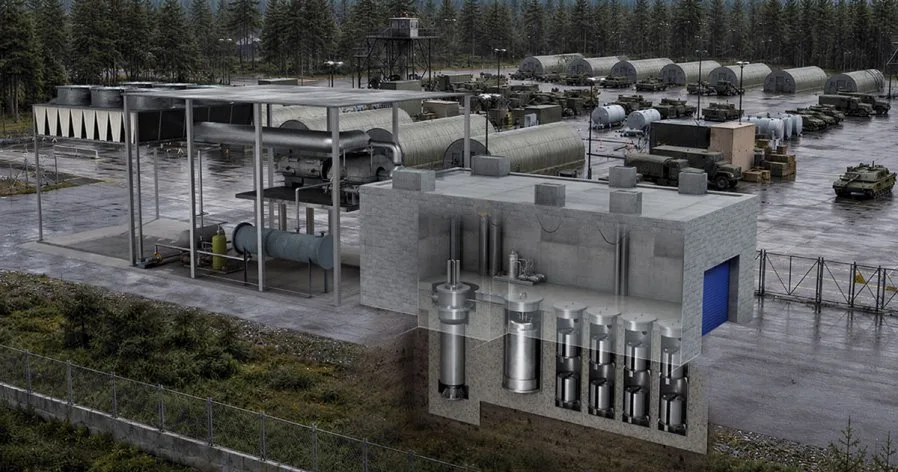

美国陆军于8月26日宣布,已向五家公司授予总额22亿美元的合同,用于在五处军事基地建设和运营小型模块化核反应堆(SMR) [1, 2, 3, 4]。这五个基地分别是北卡罗来纳州的布拉格堡、肯塔基州的坎贝尔堡、德克萨斯州的胡德堡、佐治亚州的本宁堡以及纽约的德拉姆堡 [4]。

根据2025年总统特朗普签署的行政命令,美国陆军计划最早在2028年9月让首个小型模块化反应堆投入运行 [1, 2, 3, 4]。参与开发的五家公司分别是Antares Nuclear、Radiant Industries、西屋电气、通用原子能和BWXT先进技术公司 [1, 2, 3, 4]。今年6月,这些公司研发的SMR原型均已进入可自主维持链式反应的关键阶段 [1, 2, 3]。

美国陆军使用自己的认证程序来监管军用核反应堆,同时与核管理委员会(NRC)及能源部协调,以确保符合相关安全要求 [1, 2, 3, 4]。目前,只有NuScale公司的设计获得NRC批准,但陆军认证允许运营其他设计的反应堆 [1, 2, 3]。

军方表示,小型模块化反应堆与大型核电厂相比,体积更小、建造速度更快,适合部署于偏远或特殊军事基地,减少依赖外部电网和液态化石燃料(主要是柴油)备份供电,保障能源安全 [1, 2, 3, 4]。陆军高级官员Jeff Waksman指出:“我们现在知道,国内电网可能面临风险。在发生冲突时,我们也明白自己不见得能够轻易把化石燃料运送到任何需要的地方。” [1]

该项目名为Janus计划,目标是提供稳定、可靠且长期的基载电力,而非短时间启动或展示用核反应堆,Waksman补充道:“Janus计划并不是要打造只能短时间启动、供外界参观或展示的核反应炉,而是希望最终部署的系统能够维持长时间、高容量因数的发电能力。” [4]

军方预计合同资金将在2027年至2031年间根据合同方完成的里程碑支付,且希望承包商能与政府资金共同投入大量私人资本,推进SMR的部署和商业化扩展 [4]。这是第一阶段部署,未来计划将核反应堆扩展到超过20个军事基地 [4]。
